ТЕНЗОРНЫЕ ДОМКРАТЫ ENERPAC. ШПИЛЬКОНАТЯЖИТЕЛИ ENERPAC
 |
-
Шесть нагрузочных ячеек от ⅝" до 3." дюйма или от М16 до М95
-
Сдвоенные порты для быстрого подключения нескольких инструментов
-
Один размер нагрузочной ячейки – один размер перемычки
-
Съемные и поворотные перемычки облегчают расположение инструментов
-
Полное отверстие для перемычки
-
Индикатор хода поршня
-
Поверхность обработана для защиты от коррозии
-
Нескользкая рукоять для более безопасной переноски
-
Универсальный инструмент со множеством функций
|
Модель корпуса
|
Размер резьбы |
Площадь
цилиндра
|
Усилие при 1500 бар |
Ход
штока
|
Масса |
(мм)
|
(дюйм)
|
(мм2)
|
(кН)
|
(мм)
|
(кг)
|
GT1-LCB
|
M16-M30
|
⅝ -1
|
1495,4
|
224,3
|
10
|
3,0
|
GT2-LCB
|
M30-M39
|
1⅛ -1½
|
2677,2
|
401,5
|
10
|
4,1
|
GT3-LCB
|
M39-M52
|
1½ -2
|
5127,1
|
768,9
|
10
|
7,0
|
GT4-LCB
|
M52-M68
|
2 -2½
|
9782,1
|
1466,9
|
10
|
12,2
|
GT5-LCB
|
M68-M80
|
2½ -3¼
|
15079,7
|
2261,4
|
10
|
18,7
|
GT6-LCB
|
M80-M95
|
3¼ - 3¾
|
18972,1
|
2845,1
|
10
|
27,8
|
|
 |
-
Предварительное натяжение позволяет одновременно затягивать несколько болтов; инструменты соединяются последовательно с помощью шлангов высокого давления и подключаются к одному насосу. Этим достигается то, что каждый инструмент развивает в точности то же самое усилие, чем обеспечивается равномерная стягивающая сила по всему соединению. Это в особенности важно для сосудов под давлением, где требуется равномерное сжатие прокладки для обеспечения эффективной герметичности соединений.
|
 |
-

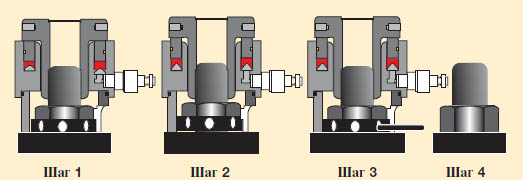

Шаг 1: Натяжное устройство надевается на болт.
-
Шаг 2: Подается гидравлическое давление, которое растягивает болт.
-
Шаг 3: Навинчивается гайка.
-
Шаг 4: Давление сбрасывается и инструмент снимается. Болт ведет себя как пружина – после снятия давления он оказывается напряженным и стремится сократиться, создавая требуемое усилие сжатия.
|
Неполное предварительное напряжение
Не всегда бывает нужно одновременно затягивать все болты, в этом случае растягивающее напряжение подают как минимум в два этапа. Это делается для того, чтобы учесть потери нагрузки в болтах, которые уже напряжены,
в то время, когда другие болты только затягиваются. Потери нагрузки учитываются в расчетах, и на первые болты подается более высокая нагрузка с тем, чтобы при затяжке следующих болтов их «отпустило» до заданной
величины нагрузки.
Порядок работы при неполном предварительном напряжении (50%)
Одновременно с помощью тензорных домкратов затягивается половина болтов, затем инструменты
переставляются на оставшиеся болты и они тоже подвергаются предварительному напряжению.
|
|
|
|
|
|
